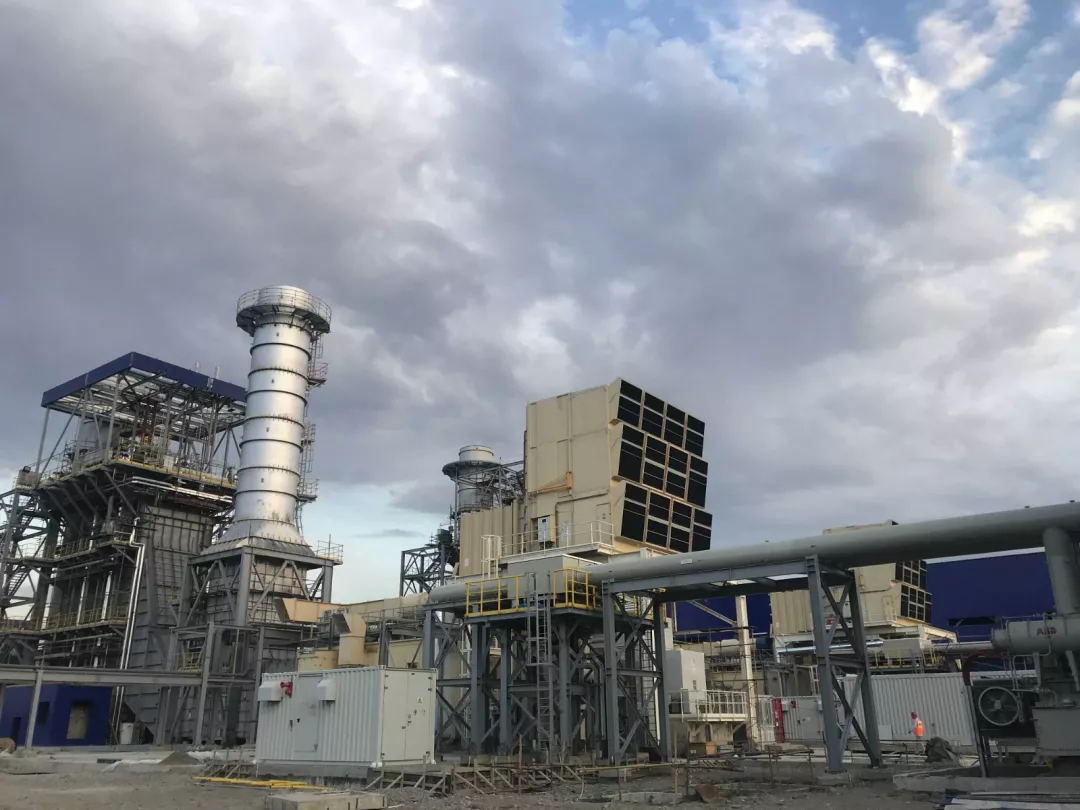

7月3日,中國天辰工程有限公司總承包的格魯吉亞230MW聯合循環電站項目1#燃機,在項目組、施工單位、開車組和供貨商駐場工程師的共同努力下,順利完成了投盤車這一燃機安裝過程的重要里程碑節點,標志著1#燃機具備熱調試工作條件。
該項目是近年來中資企業在格魯吉亞承建的最大能源項目,采用了兩臺燃氣輪機發電機組加一臺汽輪發電機機組的聯合循環發電配置。為確保燃機調試工作順利進行,供貨商駐場工程師和天辰管理人員、施工單位自5月中旬起堅持每日召開碰頭會,制定日工作計劃。期間,建設者克服了材料缺件、設計難題等諸多困難。最終,在各方人員的通力合作下,盤車過程順利無誤并取得了圓滿成功,期間各項指標運行正常。
項目組下一步將按計劃完成BOP系統、燃料氣系統、天然氣壓縮機等最后的準備工作,確保燃機首次點火的重大里程碑目標得以順利實現。
(來源:中國天辰工程有限公司) |
